Home

Grondexploitaties

F014 Molenpoort 8824-8825

1. Kerninformatie

De huidige Molenpoortpassage is in eigendom bij projectontwikkelaar MWPO uit Den Bosch. De gemeente heeft met MWPO intensieve gesprekken gevoerd over herontwikkeling van de Molenpoortpassage. De onderhandelingen hebben geleid tot een (anterieure) overeenkomst voor de realisering van een bouwprogramma van circa 425 woningen waarvan tenminste 1/3 sociale woningbouw, 1/3 middeldure huurwoningen en 1/3 vrije sector woningen. Verder omvat het bouwprogramma een supermarkt van circa 1.700 m², detailhandel van maximaal 2.000 m², flexruimten (woon-werkruimten) van circa 90 m² en circa 670 m² horeca.

Planexploitatie : vastgesteld 21 november 2023 college besluit nr. 4.17, omzet: € 640.649,-; resultaat: € 0- (neutraal).

Verwachte oplevering project : 2027 (deeloplevering eerste fase)
Afsluiting planexploitatie: 31 december 2027

2. Projectgegevens

Programma

Woningen

Circa 425 woningen waarvan tenminste 1/3 sociaal en 1/3 middeldure huur

Parkeren

Op eigen terrein voor eigen gebruik en bezoekers op openbaar gebied

Bedrijvigheid

Supermarkt, woon-werkruimten en horeca

Openbare ruimte

Niet van toepassing

Opp. plangebied

Circa 10.800 m2

Ontwikkelaar extern

MWPO Fier B.V.

3. Ontwikkelingen laatste jaar

Ontwikkelingen van de doelstelling(en) van het project
In 2021 heeft de gemeente op verzoek van de ontwikkelaar/eigenaar een ambitiedocument opgesteld voor de herontwikkeling van de Molenpoort, passend binnen de visie Vlaams kwartier. In 2022 heeft de ontwikkelaar meerdere participatiemomenten gevoerd en het plan voor herontwikkeling steeds verder concreet gemaakt. Eind 2023 is een anterieure overeenkomst afgesloten. In 2024 is het bestemmingsplan vastgesteld. Hiertegen zijn een tweetal beroepen ingesteld. We verwachten dat de Raad van State begin 2026 tot een uitspraak komt.

Eventuele veranderingen in de scope, het resultaat en de planning
Door de beroepsprocedures bij de Raad van State zal de planning niet gehaald worden. Een nieuwe planning wordt gemaakt, maar is afhankelijk van behandeling door RvS.

Scenario’s
Geen.

Voortgang op het gebied van participatie, communicatie en afstemming stakeholders
Participatie gebeurt in deze fase via de gebruikelijke en wettelijk vastgestelde kaders.

4. Financiën

Projectkosten

Projectopbrengsten

Per 01-01-2025

Per 01-01-2026

Per 01-01-2025

Per 01-01-2026

Verwervingen

0

0

Verkopen

0

0

Bouw- & woonrijpmaken

0

0

Bijdrage ontwikkelaar

641.000

641.000

Plankosten incl. VTU

637.000

808.000

Huuropbrengsten

0

0

Overige

0

0

Overige

0

0

Rente en kostenstijging

4.000

5.000

Totale kosten

641.000

813.000

Totale opbrengsten

641.000

641.000

Gerealiseerd tot datum

479.000

646.000

Gerealiseerd tot datum

348.000

348.000

Gerealiseerd in periode

479.000

167.000

Gerealiseerd in periode

348.000

0

Nog te realiseren

162.000

167.000

Nog te realiseren

293.000

293.000

Prognose eindresultaat per: per 01-01-2025      €                  0,-    neutraal
Prognose eindresultaat per: per 01-01-2026      €   - 173.000,-   nadelig*

Toelichting verschillen
Door de beroepsprocedure is de looptijd van het project verlengd en zijn de daarmee gepaarde (juridische) plankosten gestegen t.o.v. vorig jaar.

*Voor het tekort wordt een verliesvoorziening van € 165.894,- ingesteld. Dit bedrag is de contante waarde van bovengenoemd tekort op einddatum.

5. Risico(beheersing)

Niet van toepassing.

6. Beslispunten

Het instellen van een voorziening ter grootte van € 165.894,- ter dekking van het tekort.

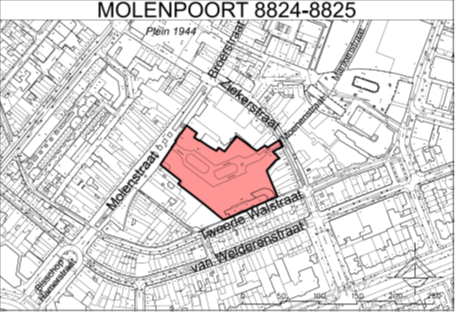

7. Plangebied
