F004 Steltsestraat

1. Kerninformatie

De locatie aan de Steltsestraat is een voormalige kassenlocatie. Op deze locatie worden circa 61 woningen gepland, waaronder appartementen, tiny houses, 9 woningen voor ouderen/patiowoningen en koopwoningen. Een deel van de woningen (31) valt in de sociale huur. De wegen en openbaar toegankelijk groen worden na afronding van het plan terug geleverd aan de gemeente. In januari 2021 is de anterieure overeenkomst getekend.

Planexploitatie vastgesteld : 26 januari 2021 (Collegebesluit 4.11), omzet: € 155.807,-; resultaat: € 0,- (neutraal); oplevering: 31-12-2023.

Afsluiting planexploitatie : 31 december 2027

2. Projectgegevens

Programma

Woningen

Totaal 61, waarvan 21 sociale huur appartementen, 10 sociale huur tiny houses, 9 patio/ouderen woningen en 21 grondgebonden koopwoningen

Parkeren

Conform de gemeentelijke parkeernormen zoals uitgewerkt op de inrichtingstekening.

Openbare ruimte

Conform inrichtingstekening.

Opp. plangebied

Ca. 15.204 m2

Ontwikkelaar extern

Molenberg Investment B.V.

3. Ontwikkelingen laatste jaar

Begin 2025 is het plan afgerond. Het plan voorziet in 59 woningen, waarvan 21 sociale huur appartementen, 10 sociale huur tiny houses, 9 patio/ouderen woningen en 19 grondgebonden koopwoningen. In april 2025 is een informatieavond voor de omgeving geweest om hen vooruitlopend op de omgevingsvergunningprocedure wederom te informeren over het plan. De initiatiefnemer heeft daarna de omgevingsvergunning voor het ruimtelijk deel (bopa-procedure) aangevraagd. De raad heeft in de besluitronde van juli een positief bindend advies gegeven. Inmiddels is de vergunning afgegeven maar is er na bezwaar nu bij de rechtbank beroep aangetekend. Het bezwaar en het beroep zorgen voor nieuwe vertraging. De plankosten lopen hierdoor verder op.

Ontwikkelingen van de doelstelling(en) van het project
Het verbeterde plan past nog steeds binnen de doelstelling op deze locatie een gemengd woonprogramma te realiseren.

Eventuele veranderingen in de scope, het resultaat en de planning
Er zijn geen veranderingen in de scope. Vanwege vertraging en gewijzigde regelgeving (Omgevingswet) zijn de plankosten opgelopen.

Scenario’s/ Voortgang op het gebied van participatie, communicatie en afstemming stakeholders
Voorafgaand aan de bopa-procedure is diverse malen overleg met de omgeving en de adviescommissie geweest.

4. Financiën

Projectkosten

Projectopbrengsten

Per 01-01-2025

Per 01-01-2026

Per 01-01-2025

Per 01-01-2026

Verwervingen

Verkopen

Bouw- & woonrijpmaken

Bijdrage ontwikkelaar

162.000

162.000

Plankosten incl. VTU

194.000

244.000

Huuropbrengsten

Overige

Overige

Rente en kostenstijging

1.000

2.000

Totale kosten

195.000

246.000

Totale opbrengsten

162.000

162.000

Gerealiseerd tot datum

118.0000

176.000

Gerealiseerd tot datum

58.000

110.000

Gerealiseerd in periode

58.000

58.000

Gerealiseerd in periode

0

52.000

Nog te realiseren

77.000

70.000

Nog te realiseren

104.000

52.000

Prognose eindresultaat per 01-01-2025      €   33.000,- nadelig
Prognose eindresultaat per 01-01-2026      €   85.000,- nadelig

Voor dit project is een verliesvoorziening van € 81.417,- opgenomen. Dit bedrag is gelijk aan de contante waarde van bovengenoemd tekort op einddatum.

Toelichting verschillen
Toename van de plankosten als gevolg van de vertraging.

Uitgifte cijfers afgelopen en eerstvolgende jaar
Niet van toepassing.

5. Risico(beheersing)

Niet van toepassing.

6. Beslispunten

Geen.

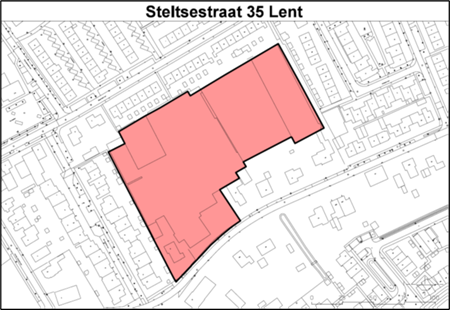

7. Plangebied
