F006 Krayenhofflaan 10 Boterfabriek

1. Kerninformatie

Integrale binnenstedelijke herontwikkeling. Combinatie van gronden derden en Gemeente. Ontwikkeling van wooneenheden en behoud van het gebouw van de voormalige Batava Boterfabriek (beeldbepalend object).
Op basis van de door de externe partij ondertekende overeenkomst (4 mei 2021) is de planexploitatie opgesteld.

Planexploitatie vastgesteld: 8 juni 2021, collegebesluit nr. 3.2, omzet: € 1.250.000,-; resultaat: € 299.000- (voordelig).

Verwachte oplevering project : 2026
Afsluiting planexploitatie: 31 december 2026

2. Projectgegevens

Programma

Woningen

Circa 100-110 woningen / appartementen

Parkeren

Op eigen terrein

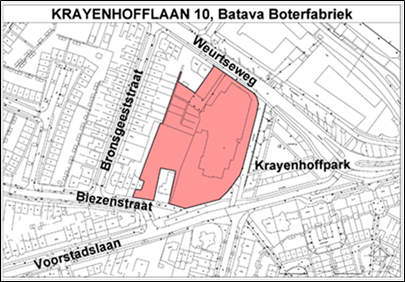

Opp. plangebied

8.852 m2

Ontwikkelaar extern

Plegt Vos / MWPO

3. Ontwikkelingen laatste jaar

Het achtergelegen gemeentelijk perceel maakt onderdeel uit van deze herontwikkeling. De bouw verloopt voortvarend. De eerste oplevering is geweest in de zomer van 2025.

Ontwikkelingen van de doelstelling(en) van het project
Het bestemmingsplan is in november 2022 door de gemeenteraad vastgesteld en begin 2023 onherroepelijk geworden. De noodzakelijke bodemsanering (onder archeologische- en NGE-begeleiding) is afgerond en de omgevingsvergunning is verleend en onherroepelijk geworden. Inmiddels zijn eind 2025 de eerste woningen opgeleverd. In 2026 volgt de rest.

Eventuele veranderingen in de scope, het resultaat en de planning
Niet van toepassing.

Scenario’s
Niet van toepassing.

Voortgang op het gebied van participatie, communicatie en afstemming stakeholders
De communicatie gebeurt in deze fase aan de hand van nieuwsbrieven.

4. Financiën

Projectkosten

Projectopbrengsten

Per 01-01-2025

Per 01-01-2026

Per 01-01-2025

Per 01-01-2026

Verwervingen

0

0

Verkopen

1.000.000

1.000.000

Bouw- & woonrijpmaken

379.000

315.000

Bijdrage ontwikkelaar

250.000

250.000

Plankosten incl. VTU

431.000

501.000

Huuropbrengsten

0

0

Overige

0

0

Overige: suppletie NGE

49.000

49.000

Rente en kostenstijging

-13.000

-13.000

Overig: opbrengst stuk grond

0

5.000

Totale kosten

797.000

804.000

Totale opbrengsten

1.298.000

1.303.000

Gerealiseerd tot datum

681.000

724.000

Gerealiseerd tot datum

1.298.000

1.303.000

Gerealiseerd in periode

42.000

43.000

Gerealiseerd in periode

4.000

5.000

Nog te realiseren

116.000

80.000

Nog te realiseren

0

0

Prognose eindresultaat per 01-01-2025   €   501.000,- voordelig*
Prognose eindresultaat per 01-01-2026   €   499.000,-  voordelig*

*Van dit resultaat is eind 2023 € 441.000,- als tussentijdse winstneming aan de reserve toegevoegd.

Toelichting verschillen

De plankosten zijn toegenomen omdat de uitvoering van het project langer duurt en derhalve ook meer begeleiding verwacht wordt.

5. Risico(beheersing)

NGE, archeologie en sanering. De sanering is afgerond en er zijn geen belangwekkende archeologische elementen aangetroffen.

6. Beslispunten

Geen.
